【川投能源】百花滩电厂成功实现8.18洪灾抢险并网发电

来源: 集团公司-办公室 发布日期: 2020/09/07 0

9月3日18时40分50秒,经过16天不懈努力,川投能源百花滩电厂三台机组先后成功并网发电,取得8.18洪水灾害后生产重建首战胜利。此次应急抢修用时较原计划提前14天,保守估算实现多发电3640万度,为公司挽回发电经济损失约580万元。

此前青衣江发生有水文记录以来百年一遇的特大洪水,造成电厂库区王河坎岛副坝垮塌2处、泵站被淹、冲毁10千伏铁塔1基、上游副坝受损4处、下游护堤及尾水渠受损4处、2处桥梁栏杆损毁300米等,被迫中断发电。

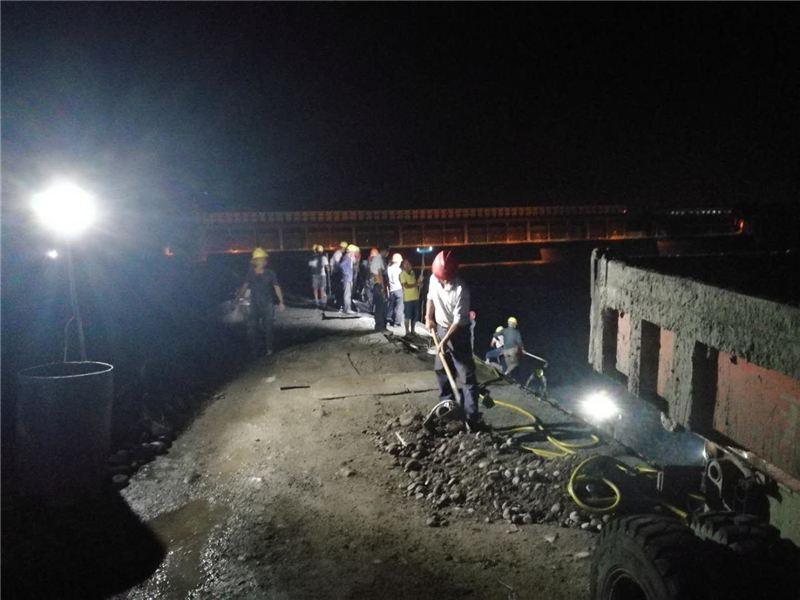

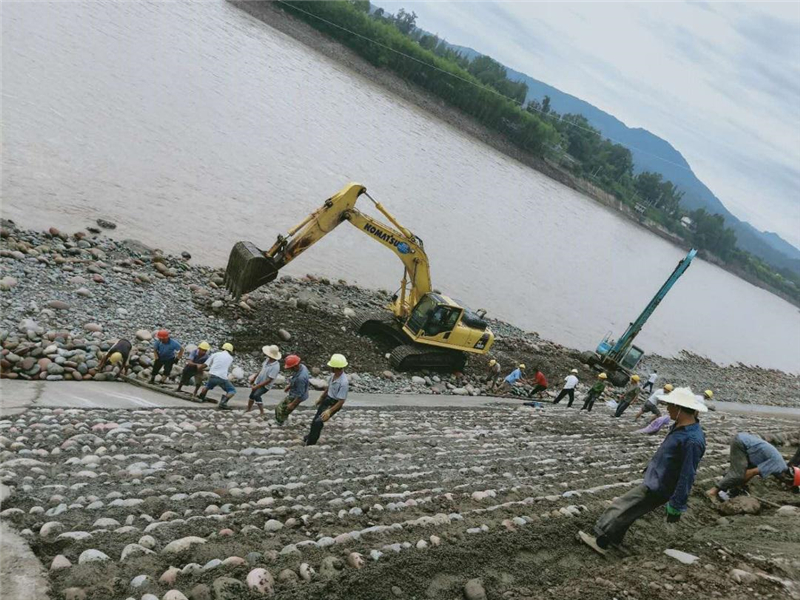

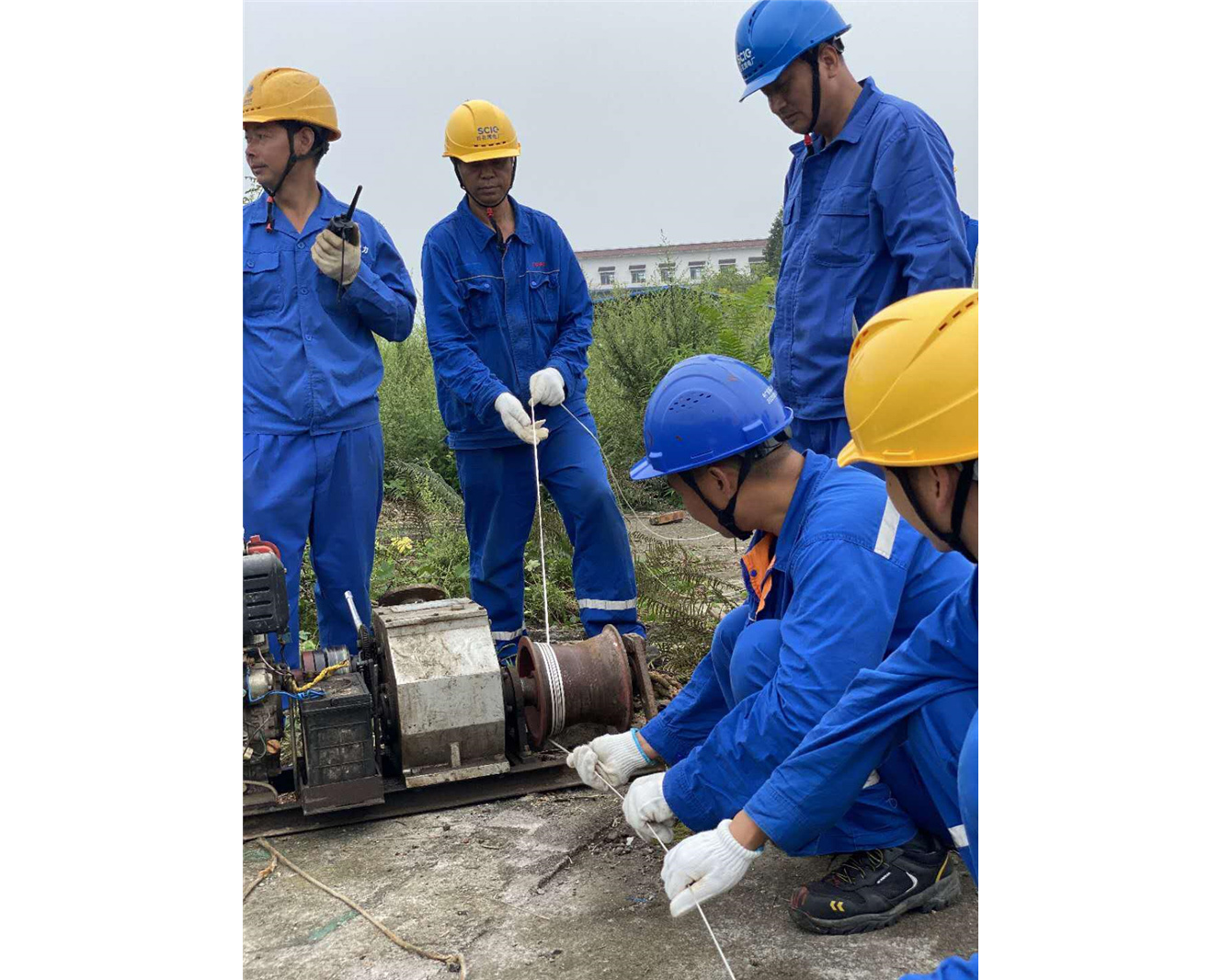

灾情发生后,在川投集团、川投能源的坚强领导和地方各级政府、有关单位的大力支持下,川投电力于8月22日正式启动百花滩电厂灾后重建工作,明确把影响蓄水发电的库区王河坎水毁堤防和排水泵站作为应急抢修的首要任务,期间共计派出77名员工参与“8.18”特大洪水抢险及灾后修复工作,施工单位投入机具65台次、人员上百人。所属槽渔滩、高奉山、脚基坪、玉田等电厂员工,主动放弃休假组成党员模范先锋队赶赴现场支援,携手百花滩电厂员工日夜奋战抢拼时间。

在应急抢修过程中,全体人员克服当地群众多次阻工、持续降雨、交通不畅等困难,在“8.24”、“8.30”两次洪水(9810立方米每秒)来袭前,按预定计划完成副坝相应高程的施工任务,避免了王河坎岛遭受二次受灾,为恢复发电提供了有力保障。9月3日12时30分,在取得洪雅县防办同意后,王河坎泵站准时下闸蓄水,并于18时40分顺利上网发电,机组设备运行正常,水工建筑运行稳定,电厂恢复生产秩序。
