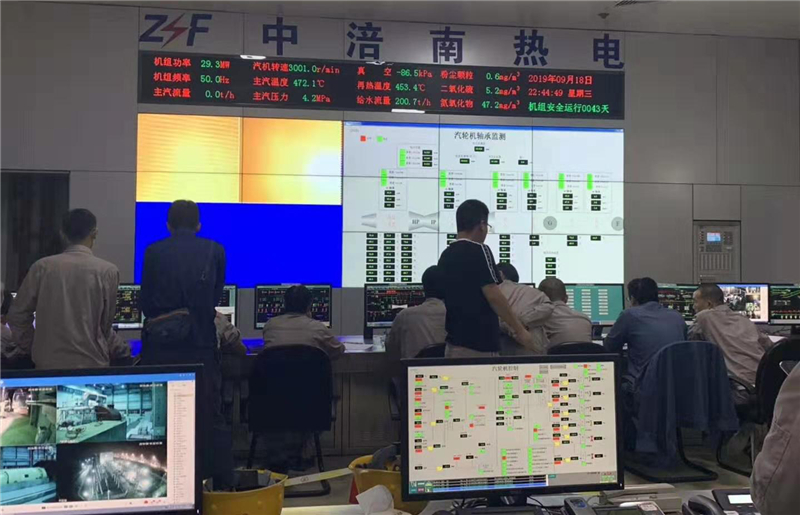

9月18日22点44分,随着川南发电公司外派技术服务人员点击“自动准同期启动”按钮后,重庆中涪南集控室大屏幕上“机组功率”一栏“29MW”字样醒目,机组并网一次成功。自此,中涪南1X350MW超临界热电联产机组正式进入带负荷试运行阶段,标志着公司第三次技术服务项目取得阶段性进展。
从3月10日至今,公司累计派驻到中涪南项目技术人员15人次,先后开展了运行规程编写、系统图绘制、“倒送电”一次成功、汽轮机冲转3000rpm、机组并网等工作。在公司领导的大力支持和发电部技术服务人员的共同努力下,公司技术服务工作逐步走向成熟。在接下来的服务期限内,公司技术服务人员将再接再厉,以公司“四降、两保、一争、一创”为目标,努力完成中涪南技术服务项目机组“168”试运和后续的正式并网发电工作,树立公司技术服务品牌,为公司高质量发展添砖加瓦。
