7月16日凌晨6时,川投气电公司#1机组汽轮机扣缸一次成功,标志着汽轮机扣缸这一关键节点顺利完成,为川投达州燃气电站新建工程单机投产发电提供了有利保障。
为了保证#1机组汽轮机扣缸工作高效、优质完成,川投气电公司要求参建单位进行严格的自检、复检和精心的准备工作,7月13日,省电力建设工程质量监督中心站对#1汽轮机扣盖前进行了严格的质量检查,确认#1机组扣缸前准备工作充分,具备扣缸条件,同意进行#1汽轮机扣盖。
7月15日8时整,安装公司对汽轮机扣盖进行了详细和全面的安全技术交底,川投气电公司相关部门及监理单位进行了旁站。8时30分,#1汽轮机扣盖工作正式开始,在整个汽轮机安装过程中,川投气电公司充分发挥主导作用,针对工期紧、安装难度高等实际困难,切实加强与监理、安装单位、主机设备制造厂的沟通,精心组织人力、物力,合理安排工作时间,优化和调整施工方案,及时协调解决了低压缸与凝汽器焊接变形控制等棘手问题。

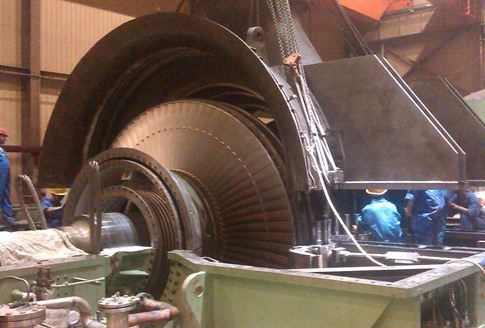

7月15日21时,随着主厂房行车100T主钩的缓慢下降,川投达州燃气电站新建工程#1机组低压内缸上半缸平稳就位,汽轮机内缸的安全就位,标志着汽轮机扣缸工作结束。#1机组汽轮机扣缸工作的顺利完成,为川投达州燃气电站新建工程#1机组分部试运及机组整套启动提供了有利保障。
