大发首部倒虹吸建成通水
田湾河“一库三级”电站全部发电
编辑按:作为大发首部灾后重建的关键工程,倒虹吸项目必须在汛前全部完工,这不仅是田湾河公司年度工作任务的重中之重,而且关系到企业经营发展的长治久安。年初受多重因素影响,该项目施工进展一度滞后。对此公司领导高度关注,多次到施工现场,协调解决项目推进中遇到的难点和问题。现场管理人员也辛劳不辞,夜以继日地坚守工地,督促项目施工。他们以高度的责任心、昂扬的斗志和艰苦卓绝的工作作风,夺回了前期滞后的工期,确保倒虹吸工程较计划提前三天全面完工,为公司年度目标的顺利实现做出了贡献!

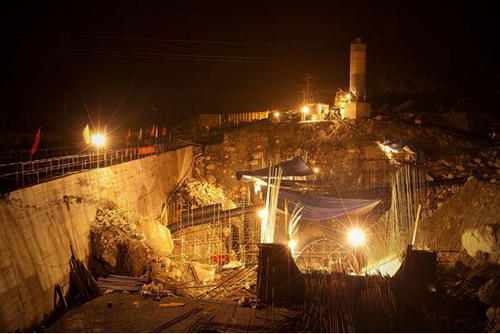

5月12日8时45分,随着大发首部汇水池出口闸门缓缓提升,一股清水顺利通过新建的倒虹吸涵管。10时16分仁宗海水库电站1号机组并网发电,11时20分大发水电站1号机组并网发电,梯级电站带负荷210MW运行正常,标志着田湾河流域“7.13”泥石流损毁项目恢复工程——大发首部灾后重建主体工程顺利完工。受公司党委书记、总经理张昊委托,总经理助理熊宇在现场主持完成了引水系统闸门启动、倒虹吸过流检查和机组启动等工作。
2013年田湾河流域“7.13”特大暴雨山洪泥石流自然灾害,造成公司大发首部引水明渠严重损坏,大发水电站被迫停运39天。2013年8月下旬,公司在完成阶段性抗洪救灾应急抢险工作后,针对引水明渠地理位置现状,提出了将跨喇嘛沟段明渠改为倒虹吸(暗渠)的技术改造方案,防范喇嘛沟泥石流的再次冲击,保护水工建筑设施运行安全。2014年1月,公司田湾河“7.13”泥石流损毁项目恢复工程进入实施阶段。受“两草”路交通管制、喇嘛沟电站线路铁塔位置迁移和作业人员年假、村民阻工、雨雪天气多变等诸多因素影响,施工机械、建筑物资材料运输困难、倒虹吸基础开挖空间受限、施工安全风险大、静态解爆地基层大量巨石、高边坡挂网喷锚防护等,延长了施工时间。同时,倒虹吸基础开挖到设计高程后,地基承载力和稳定性未达到设计要求,根据设计单位意见对底板换填碎石并增加了30cm厚的水稳层,也增加了工程量和施工时间,截止到3月上旬,施工进度一直滞后于计划控制节点要求。
按照公司年度工作会灾后恢复重建工作的要求,在公司各级领导的指导和公司各部门的大力支持下,负责现场施工管理的水工水情部以合同为基,以施工现场为本,内抓业务培训,强本固基,外抓质量进度,管控帮协。现场管理人员下基坑、攀架管、爬钢筋,不叫苦、不喊累,对重要施工节点24小时现场盯守,验仓开仓、旁站监督,及时协调解决施工中遇到的各种问题,认真执行周施工协调会和日现场协调会制度,督促监理和施工单位抓质量、赶进度、抢工期。经过近2个月的不懈努力,4月29日新建倒虹吸进口段、中段、出口段以及进出口衔接渠接口前段砼浇筑完成,夺回了工程前期滞后的进度,与总计划工期基本相符。4月30日,公司仁宗海水库电站、大发水电站机组停运,大发引水明渠断水,倒虹吸施工进入攻坚阶段;5月3日,引水明渠与倒虹吸进出口衔接渠接口处原挡墙切割、吊运完成;5月9日,引水明渠与倒虹吸涵管衔接渠接口处钢模板加固及砼浇筑完成;5月12日,倒虹吸涵管通水,仁宗海水库电站、大发水电站机组恢复发电,比计划工期提前三天。
目前,大发首部倒虹吸通水过流运行正常,电站现场各部门按照公司关于梯级水电站发电负荷控制要求,根据倒虹吸砼强度情况,合理分配三站负荷控制倒虹吸进出口段水位,确保倒虹吸运行安全。在大发首部灾后重建主体工程完工后,倒虹吸上部护坦修筑、引水明渠跨喇嘛沟渡槽段切割准备等工作,以及主体工程的相关配套工作正在紧锣密鼓地实施中。(王洪英)
