【川观新闻】“奔跑”的大项目丨金沙江银江水电站项目:城区大型水电站“快”工出细活

来源: 川观新闻 发布日期: 2023/04/22 0
【川观新闻】“奔跑”的大项目丨金沙江银江水电站项目:城区大型水电站“快”工出细活
【川观新闻】“奔跑”的大项目丨金沙江银江水电站项目:城区大型水电站“快”工出细活

川观新闻 2023-04-21 18:53

川观新闻记者 吴忧 数据呈现 梁庆

目标配速

金沙江银江水电站项目由川投能源攀枝花水电公司投资建设,项目坐落于四川省攀枝花市金沙江干流上,是金沙江中游水电开发的最后一个梯级,也是全国唯一在城市中心区在建的大型水电站,兼具发电、改善城市水域景观和取水条件等功能。

项目于2019722日正式开工建设,计划于202512月所有机组投产发电。工程总投资60.27亿元,截至20233月,累计完成投资26.57亿元。2023年计划投资6.806亿元,今年一季度完成投资1.71亿元,完成率25.12%

线探访

“干了这么多年水电项目,还是第一次在CBD办公。”418日,记者到访位于攀枝花市东区的川投能源攀枝花水电公司,在26层的写字楼办公室里,综合管理部经理向毅跟记者感叹。

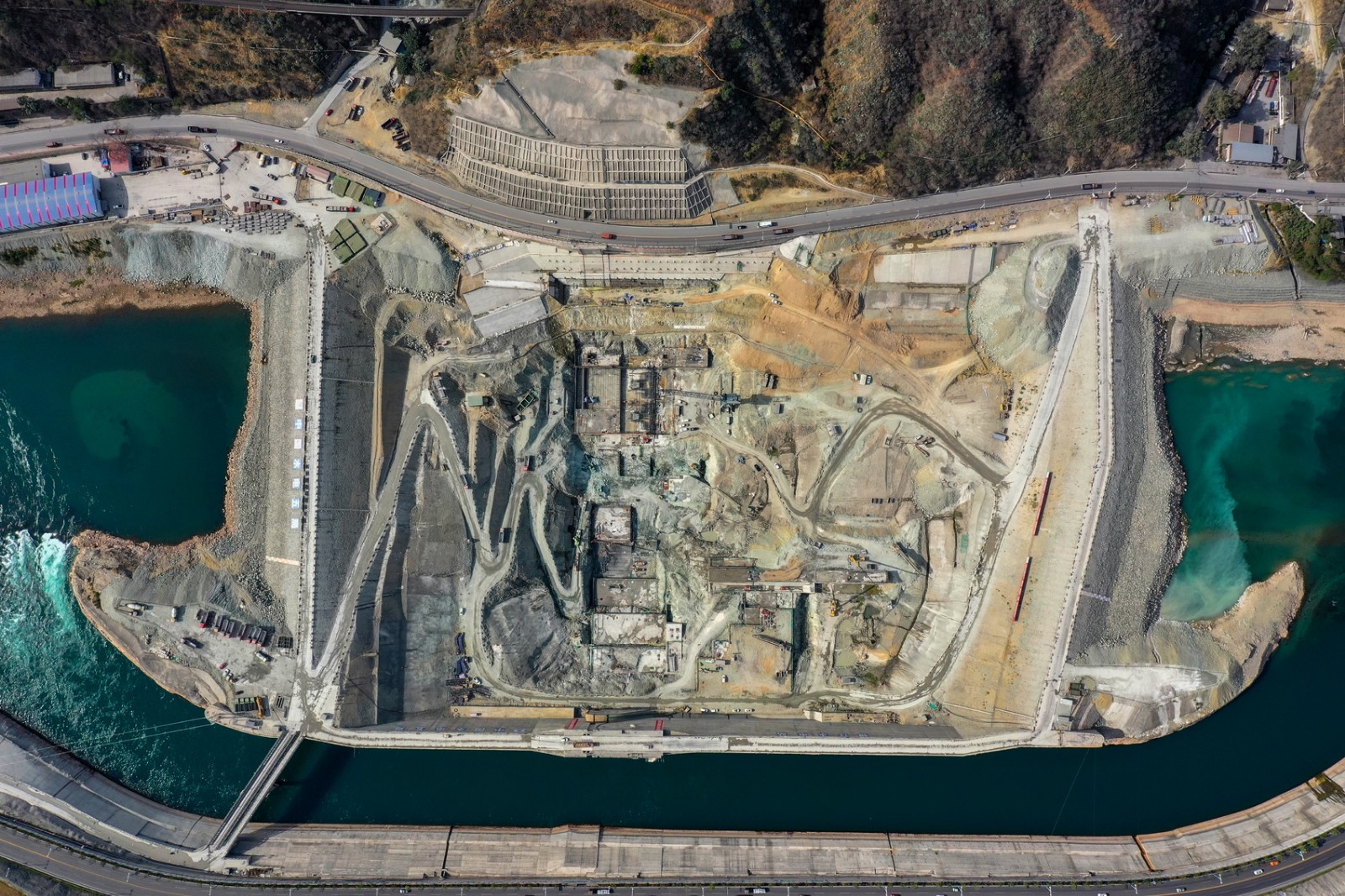

作为全国唯一在城市中心区在建的大型水电站,金沙江银江水电站的建设工地距此不远。“瓷器店里打老鼠”,这是工程建设者的普遍感受,工程建设提速面临不少限制条件。如何“快”工出细活?记者深入一线探访。

加大运力

确保“粮食”供应不中断

4月19日清晨,从G227国道驶入金沙江银江水电站项目的建设工地,不少大货车与我们并行。

“这是给我们送‘粮食’的。”川投能源攀枝花水电公司工程管理部工作人员李波解释说,金沙江银江水电站的大坝坝型为混凝土重力坝,最大坝高73m,主体工程需要浇筑混凝土80余万方,去年底浇筑了首仓混凝土,现在多个坝段都在同步开展浇筑施工,胃口很大,每天浇筑2000多方,需要的砂石骨料就是4000多吨。

李波告诉记者,汛期即将来临,主体工程必须浇筑到一定高度才能保证安全度汛,确保浇筑进度是当前的头等大事,“粮食”供应一定不中断。就在几个月前,这里还遭遇了一次有惊无险的“断供危机”。

站在砂石加工系统场地上,李波指向金沙江对岸的山坡。“那是原计划的取料场。”李波介绍,那里堆放有大量的钢企尾矿料,经过处理后是可以用作砂石骨料的,取料也更为便捷,甚至用不上货车转运,直接用履带传输就行。不过,因为价格、质量等因素,原定供料企业才供了3万吨便叫停,李波和同事不得不寻找其它取料场。

“把攀枝花翻了个遍。”川投能源攀枝花水电公司总经理助理、工程管理部经理严瑞平说,公司查勘了攀枝花周边10余个取料场,通过召开专家咨询会初选了主备料源,组织开展原岩及粗细骨料物理化学性能指标检测,确保质量合格以后,选定了一座近六十公里外的取料场,通过粗破加工后运输至施工现场受料平台。

从“零”距离到几十公里,如何确保粗破料供应稳定?严瑞平告诉记者,主要依靠不断加大的运力。一辆货车载重可达近30吨,但由于需要过境城市道路及高速公路,每车载重都要在标载以下,这又加大了转运难度。因此,运输频次大大增加。

在砂石加工系统地磅房的统计表上,记者注意到,仅418日一天,就有178个车次完成运输,总计供料4785吨。严瑞平介绍,除了每日的正常运输和砂石加工保证混凝土浇筑需要外,现场布设有1个近9000平米的成品料仓堆满成品骨料,能够保证一个星期以上的供应量,确保工地稳定供应不断粮

精细管理

确保现场施工不中断

从山上的“粮仓”出发,砂石骨料通过分选进入履带,传送至山下的混凝土生产系统。那里是一座方形的厂房,除了出料口以外,四周都是封闭的铁皮。

“砂石加工、混凝土生产都是在全封闭状态下运行,可以减少扬尘、噪音等污染。”水电七局银江水电站砂石混凝土项目质量管理部主任吕林告诉记者,在城区建设大型水电站,扬尘、噪音等污染是一道难题,为此专门配备了全封闭式的砂石加工系统和混凝土生产系统,确保全天24小时作业不停,现场混凝土浇筑需要多少,我们就能供应多少,不耽误进度。

严瑞平介绍,目前工程建设任务非常艰巨,除了依靠诸多精细管理措施外,公司还及时采取了领导挂牌督导、夜间现场慰问等关爱措施,项目建设实现了“开工不停工”,从开工以来便开足马力,一年365天都未曾停工。截至目前已累计完成近14万方混凝土浇筑施工。

晚春的攀枝花气温不断攀升,防暑降温也是一道难题。在项目工地四周,几个阴凉处的“爱心驿站”颇为显眼。临近正午,有的施工人员在此打盹,旁边还配上了冰箱和冰水。严瑞平介绍,公司关心关爱一线施工人员的措施从未中断,除了“送清凉”以外,还调整优化了施工时间安排,“根据实际情况,早上可以早点施工,下午可以晚点施工,尽量把正午时间留出来休息。”

除了施工人员防暑降温,混凝土也需要防暑降温。“混凝土生产过程中不断产生热量,加上气温升高,温度控制不到位会对混凝土质量带来很大影响。”李波说,公司从源头入手,在混凝土生产系统便加入风冷、制冰等降温措施,把出机口温度控制在12摄氏度以内,一般的混凝土热气腾腾,这里的混凝土冰冰凉凉。

在向毅的办公室里,记者还见到了新近投用的银江水电站“智慧电厂”二期项目—数字工地管理系统。“比现场看得还精细。”向毅告诉记者,这套系统可以对主体工程进行全过程跟踪管理,通过BIM技术进行数据建模,精确还原现场施工过程,利用信息化手段,把管理做得更加精细。

严瑞平表示,在提前一年实现大江截流的基础上,银江水电站工程建设正按照拟定进度计划朝前快马加鞭推进,未来将确保2025年第一季度首台机组投产发电,2025年底提前实现全部机组投产发电,早日为攀枝花市民呈现银江湖的美景。

川投集团网站群

四川省投资集团有限责任公司 四川川投能源股份有限公司 四川川投大健康产业集团有限责任公司 四川嘉阳集团有限责任公司 四川川投峨眉铁合金(集团)有限责任公司 川投信息产业集团有限公司 四川川投田湾河开发有限责任公司 四川泸州川南发电有限责任公司 四川川投燃气发电集团有限责任公司 四川川投售电有限责任公司 四川川投峨眉旅游开发有限公司 四川川投兴川建设有限责任公司 四川川投佳友物业有限责任公司 四川川投国际网球中心开发有限责任公司 四川省房地产开发投资有限责任公司 华西牙科有限责任公司 天府大数据国际战略与技术研究院 西昌川投大健康科技有限公司 四川牙谷建设管理有限公司
关注川投集团 微信扫描上方二微码关注
